令和7年度 問題2 設問(1)(ロ)〜(ニ)論点:工程管理重要度 A未着手

ネットワーク式工程表(クリティカルパス・トータルフロート・日数の変更後の全所要日数)

これは1級造園施工管理技士 第二次検定 令和7年度(2025年12月7日(日)実施) 問題2 設問(1)(ロ)〜(ニ)の問題です。論点は「工程管理」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 5 手順・引っかけの指摘が読めます。

(イ)で完成させたネットワーク式工程表について、次の(ロ)〜(ニ)に答えなさい。

【問題2】工程管理に関する以下の設問(1)〜(3)について答えなさい。

(1) 下図に示す造園工事の未完成のネットワーク式工程表に関し、以下の(イ)〜(ニ)について答えなさい。

(イ) 下記の条件に従い、解答用紙の未完成のネットワーク式工程表を、完成させなさい。(なお、作業名は記号で図示すること。)

[条件]

・AとBとCは同時に着手できる。

・DはAの後続作業である。

・EとFはBの後続作業である。

・GとHはCとFの後続作業である。

・IはHの後続作業である。

・KはEの後続作業であり、DとGが終わらないと着手できない。

・LはIの後続作業である。

・MはJの後続作業である。

・NはKとLとMの後続作業である。

(ロ) (イ)の場合において、工程の各作業の所要日数が下表のとき、クリティカルパスの作業名を、例により記述しなさい。(例:A→B→C)

(ハ) (ロ)の場合において、作業Jを最も早く開始することができ、かつ、クリティカルパスにおける全所要日数を延ばすことができないとき、作業Jを延ばすことができる最大日数(トータルフロート)は何日か。

(ニ) 施工箇所の条件から所要日数を再検討したところ、作業Aが3日、作業D、E、Kがそれぞれ2日ずつ多くかかることが判明した。この場合のクリティカルパスにおける全所要日数は何日か。

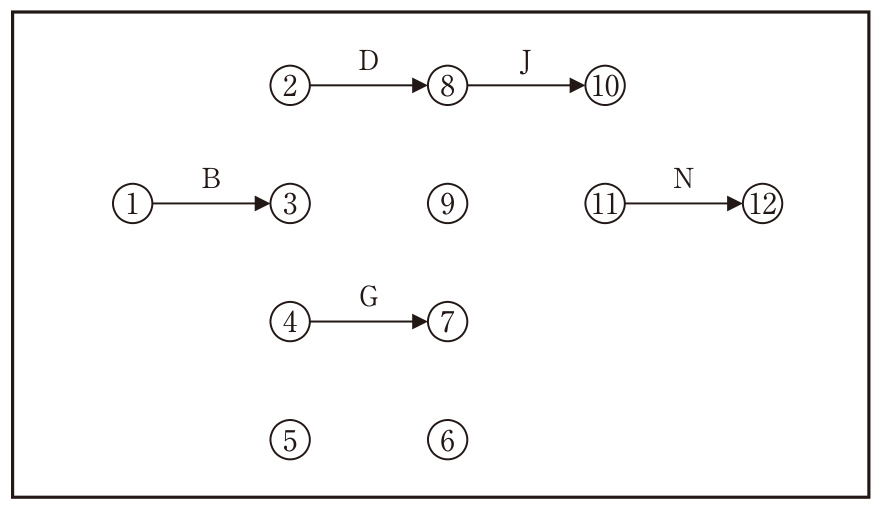

未完成のネットワーク式工程表。結合点①〜⑫が置かれ、描かれている矢線は①→③(B)、②→⑧(D)、⑧→⑩(J)、④→⑦(G)、⑪→⑫(N)の5本だけである。結合点⑤・⑥・⑨には矢線がない。配置は、上段に②・⑧・⑩、中段に①・③・⑨・⑪・⑫、その下の段に④・⑦、最下段に⑤・⑥(④の真下に⑤、⑦の真下に⑥)。③の真下に④、⑧の真下に⑨、⑨の真下に⑦がある。
各作業の所要日数
作業ABCDEFGHIJKLMN
所要日数34232331111123

解答欄

日
日

語句や数値を入力して「採点する」を押してください。主な言い換えは正解にしていますが、判定が合わないときは正解と見比べてください。

正解

(ロ) クリティカルパスの作業名B→F→G→K→N(B→F→G→K→N・B→F→G→K→N・B→F→G→ダミー→K→N・①→③→④→⑦→⑨→⑪→⑫ も正解)
(ハ) 作業Jのトータルフロート2 日
(ニ) クリティカルパスにおける全所要日数17 日

解き方

  1. (イ)で完成させた工程表(①→②A、①→③B、①→④C、②→⑧D、③→④F、③→⑨E、④→⑤H、④→⑦G、⑤→⑥I、⑥→⑪L、⑦⇢⑨・⑧⇢⑨ダミー、⑧→⑩J、⑨→⑪K、⑩→⑪M、⑪→⑫N)で、各結合点の最早開始時刻を求める。
  2. ①0、②0+3(A)=3、③0+4(B)=4、④max(0+2(C), 4+3(F))=7、⑤7+1(H)=8、⑥8+1(I)=9、⑦7+3(G)=10、⑧3+3(D)=6、⑨max(4+2(E), ⑦10, ⑧6)=10、⑩6+1(J)=7、⑪max(10+1(K), 9+1(L), 7+2(M))=11、⑫11+3(N)=14。全所要日数は14日。
  3. 経路の日数:B→F→G→K→N=4+3+3+1+3=14日、B→F→H→I→L→N=13日、A→D→J→M→N=12日、A→D→K→N=10日、B→E→K→N=10日、C→G→K→N=9日、C→H→I→L→N=8日。最も長いB→F→G→K→Nがクリティカルパスである((ロ))。
  4. (ハ) 最遅完了時刻を逆算する。⑫14、⑪14−3=11、⑩11−2(M)=9。作業Jの最早開始時刻は⑧の6日、最遅完了時刻は⑩の9日なので、トータルフロート=9−(6+1)=2日。
  5. (ニ) Aを3+3=6日、Dを3+2=5日、Eを2+2=4日、Kを1+2=3日として計算し直す。②6、③4、④7、⑤8、⑥9、⑦10、⑧6+5=11、⑨max(4+4, 10, 11)=11、⑩11+1=12、⑪max(11+3, 9+1, 12+2)=14、⑫14+3=17。全所要日数は17日(クリティカルパスはA→D→J→M→NとA→D→K→Nの2本、どちらも6+5+1+2+3=17、6+5+3+3=17)。B→F→G→K→Nは4+3+3+3+3=16日になる。
引っかけ:(ニ)の「作業Aが3日」は「3日多くかかる」の意味(Aは6日になる)。日数が変わるとクリティカルパスがA側に移る。(ハ)のJの最遅完了時刻は、Jの後のMを⑪から逆算して9日。
