ネットワーク式工程表(所要日数とフロート)
これは1級造園施工管理技士 第一次検定 令和7年度(2025年9月7日(日)実施) 問題A No.36の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 4 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

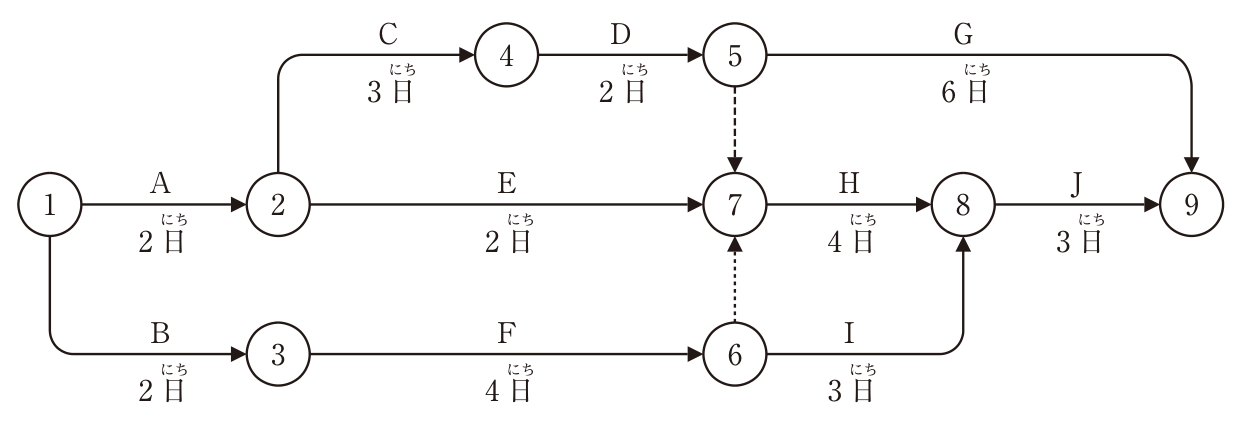

下図に示すネットワーク式工程表に関する次の記述の(イ),(ロ)に当てはまる数値の組合せとして,正しいものはどれか。
ただし,図中のイベント間のA〜Jは作業内容を,日数は作業日数を表す。
本工事の最小所要日数は(イ)日であり,作業Gのトータルフロートは(ロ)日である。

解答欄
正解
正解:(3) (イ) 14 ― (ロ) 1
解き方
- 各イベントの最早開始時刻を求める。①0,②0+2=2,③0+2=2,④2+3=5,⑤5+2=7,⑥2+4=6,⑦max(⑤7+0,②2+2=4,⑥6+0)=7,⑧max(⑦7+4=11,⑥6+3=9)=11,⑨max(⑧11+3=14,⑤7+6=13)=14。
- よって最小所要日数は14日で,クリティカルパスは①→②→④→⑤→⑦→⑧→⑨(A→C→D→ダミー→H→J,2+3+2+0+4+3=14日)である。
- 作業Gのトータルフロート=⑨の最遅完了時刻14-⑤の最早開始時刻7-作業日数6=1日。
- したがって(イ)14,(ロ)1の(3)が正しい。
選択肢ごとの解説
- (1)誤り。最小所要日数は13日ではなく14日である。13日はA→C→D→Gの経路の日数である。
- (2)誤り。最小所要日数は14日,作業Gのトータルフロートは1日である。
- (3)正しい。最小所要日数は14日,作業Gのトータルフロートは1日である。
- (4)誤り。作業Gのトータルフロートは14-7-6=1日であり,2日ではない。
引っかけ:ダミー⑤→⑦があるので⑦の最早開始は7日。G(⑤→⑨)だけを見て13日としないこと。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
