ネットワーク式工程表(最小所要日数とトータルフロート)
これは1級造園施工管理技士 第一次検定 令和3年度(2021年9月12日(日)実施) 問題B No.1の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

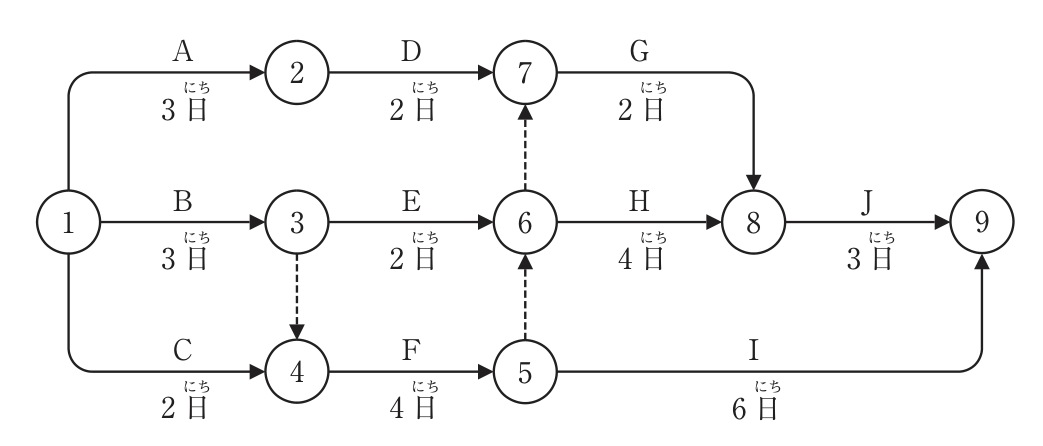

下図に示すネットワーク式工程表に関する次の記述の(イ),(ロ)に当てはまる数値の組合せとして,正しいものはどれか。
ただし,図中のイベント間のA〜Jは作業内容を,日数は作業日数を表す。
本工事の最小所要日数は(イ)日であり,作業Gのトータルフロートは(ロ)日である。

解答欄
正解
正解:(3) (イ) 14 ― (ロ) 2
解き方
- 各イベントの最早開始時刻を左から順に求める。①0日、②3日、③3日、④はCの2日とダミー③→④の3日のうち大きい3日、⑤は3+4=7日、⑥はEの3+2=5日とダミー⑤→⑥の7日のうち大きい7日、⑦はDの3+2=5日とダミー⑥→⑦の7日のうち大きい7日である。
- ⑧はGの7+2=9日とHの7+4=11日のうち大きい11日、⑨はJの11+3=14日とIの7+6=13日のうち大きい14日である。よって最小所要日数(イ)は14日で、クリティカルパスはB→ダミー→F→ダミー→H→Jである。
- 作業Gの最早開始時刻は⑦の7日、最遅終了時刻は⑧の最遅時刻11日である。トータルフロート=最遅終了時刻-(最早開始時刻+作業日数)=11-(7+2)=2日となり、(ロ)は2日である。よって(3)が正しい。
選択肢ごとの解説
- (1)誤り。最小所要日数は14日であり、12日ではない。
- (2)誤り。最小所要日数は14日、作業Gのトータルフロートは2日である。
- (3)正しい。最小所要日数は14日、作業Gのトータルフロートは11-(7+2)=2日である。
- (4)誤り。作業Gのトータルフロートは2日であり、4日ではない。
引っかけ:ダミーを通る経路を見落とさない。⑥は⑤からのダミーで7日になり、⑦も⑥からのダミーで7日になる。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和3年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第一次検定 令和3年度(2021年9月12日(日)実施) 問題B No.1。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
