令和2年度 問題B No.6論点:工程管理重要度 A配点 1点未着手

ネットワーク式工程表(作業短縮後の工期)

これは1級造園施工管理技士 第一次検定 令和2年度(2020年9月13日(日)実施) 問題B No.6の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク式工程表で表される工事において,Dの作業を1日,Gの作業を1日,Iの作業を2日,それぞれ短縮すると,全体工期は何日短縮されるか。

ただし,図中のイベント間のA〜Jは作業内容を,日数は作業日数を表す。

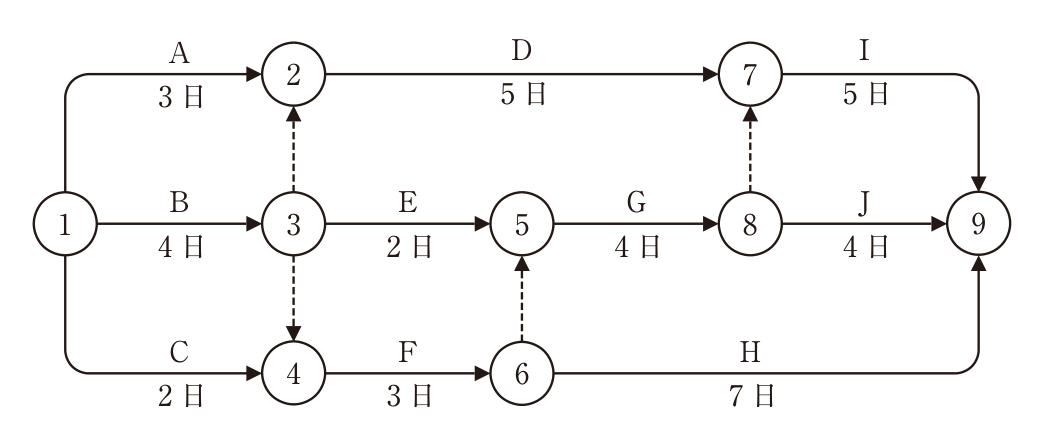

ネットワーク式工程表。イベントは①〜⑨。作業A(3日)①→②、作業B(4日)①→③、作業C(2日)①→④、作業D(5日)②→⑦、作業E(2日)③→⑤、作業F(3日)④→⑥、作業G(4日)⑤→⑧、作業H(7日)⑥→⑨、作業I(5日)⑦→⑨、作業J(4日)⑧→⑨。ダミー(破線の矢印)は③→②、③→④、⑥→⑤、⑧→⑦の4本。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) 2日

解き方

  1. 各イベントの最早時刻を求める。①0、③4(B)、②はAの3とダミー経由の4で4、④はCの2とダミー経由の4で4、⑥は4+F3=7、⑤はE経由6とダミー経由7で7、⑧は7+G4=11、⑦はD経由4+5=9とダミー経由11で11、⑨はI経由11+5=16、J経由11+4=15、H経由7+7=14で16。短縮前の工期は16日で、クリティカルパスはB→F→G→Iである。
  2. D・G・Iを短縮すると、D4日・G3日・I3日になる。⑧は7+3=10、⑦はD経由4+4=8とダミー経由10で10、⑨はI経由10+3=13、J経由10+4=14、H経由7+7=14で14となる。
  3. 短縮後の工期は14日で、16-14=2日短縮される。I・Gを短縮してもJやHの経路(14日)が残るため、2日しか短縮されない。よって(2)である。

選択肢ごとの解説

  1. (1)誤り。工期は16日から14日になり、1日ではなく2日短縮される。
  2. (2)正しい。短縮後はB→F→G→JとB→F→Hが14日のクリティカルパスとなり、2日短縮される。
  3. (3)誤り。JとHの経路が14日なので、3日は短縮できない。
  4. (4)誤り。短縮日数の合計4日がそのまま工期の短縮にはならない。
引っかけ:短縮後は、ほかの経路が新しいクリティカルパスになる。全経路を計算し直す。
