原価・工程・品質の関係(グラフの軸)
これは1級造園施工管理技士 第一次検定 平成30年度(2018年9月2日(日)実施) 問題A No.34の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

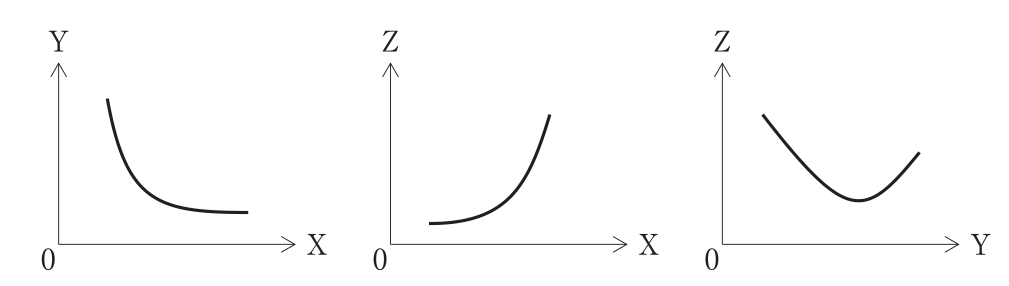

原価,工程,品質の一般的な関係を表した下図の「X軸」,「Y軸」,「Z軸」を示している語句の組合せとして,適当なものはどれか。
ただし,矢印の方向は,原価については,高い,工程については,はやい,品質については,良いを表している。

解答欄
正解
正解:(4) (X軸) 品質 ― (Y軸) 工程 ― (Z軸) 原価
解き方
- 品質と原価:品質を良くするほど原価は高くなる(右上がりの曲線)。品質と工程:品質を良くしようとすると施工速度は遅くなる(右下がりの曲線)。工程と原価:施工を速めると原価は下がるが,速めすぎると突貫工事となり原価は再び上がる(下に凸の曲線)。
- 図の左はX(横)とY(縦)の右下がりで,X=品質,Y=工程にあたる。中央はXとZの右上がりで,Z=原価。右はY(工程)とZ(原価)の下に凸の曲線で,すべて合う。よって(4)が適当である。
選択肢ごとの解説
- (1)適当でない。Z(原価)とX(工程)の関係は右上がりにならず,Y(品質)とZ(原価)の関係も下に凸にならない。
- (2)適当でない。X(原価)とY(工程)の関係が右下がり,Y(工程)とZ(品質)の関係が下に凸にならない。
- (3)適当でない。Y(原価)とZ(工程)の関係が下に凸にならない。
- (4)適当。X=品質,Y=工程,Z=原価で3つの図がすべて合う。
引っかけ:下に凸(最適点がある)のは工程と原価の関係。品質と原価は右上がり,品質と工程は右下がり。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
