平成29年度 問題B No.8論点:工程管理重要度 A配点 1点未着手

累計出来高曲線と毎日出来高

これは1級造園施工管理技士 第一次検定 平成29年度(2017年9月3日(日)実施) 問題B No.8の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図(模式図)は,ある工事の累計出来高に関する予定工程曲線と実施工程曲線を示したものである。これに対応する毎日出来高について,予定工程と実施工程を図に表したものとして,適当なものはどれか。

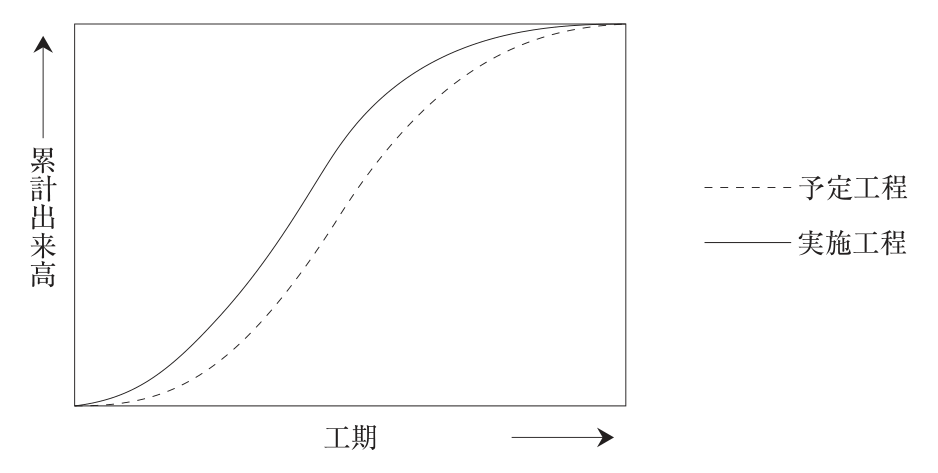

累計出来高の模式図。縦軸は累計出来高、横軸は工期。破線が予定工程、実線が実施工程。どちらもS字形の曲線で、始点と終点(工期の終わりに同じ累計出来高に達する)は同じ。実施工程の曲線は途中ずっと予定工程の曲線より上(左)にあり、早く立ち上がり、終わり近くでは予定より先に頭打ちになる。

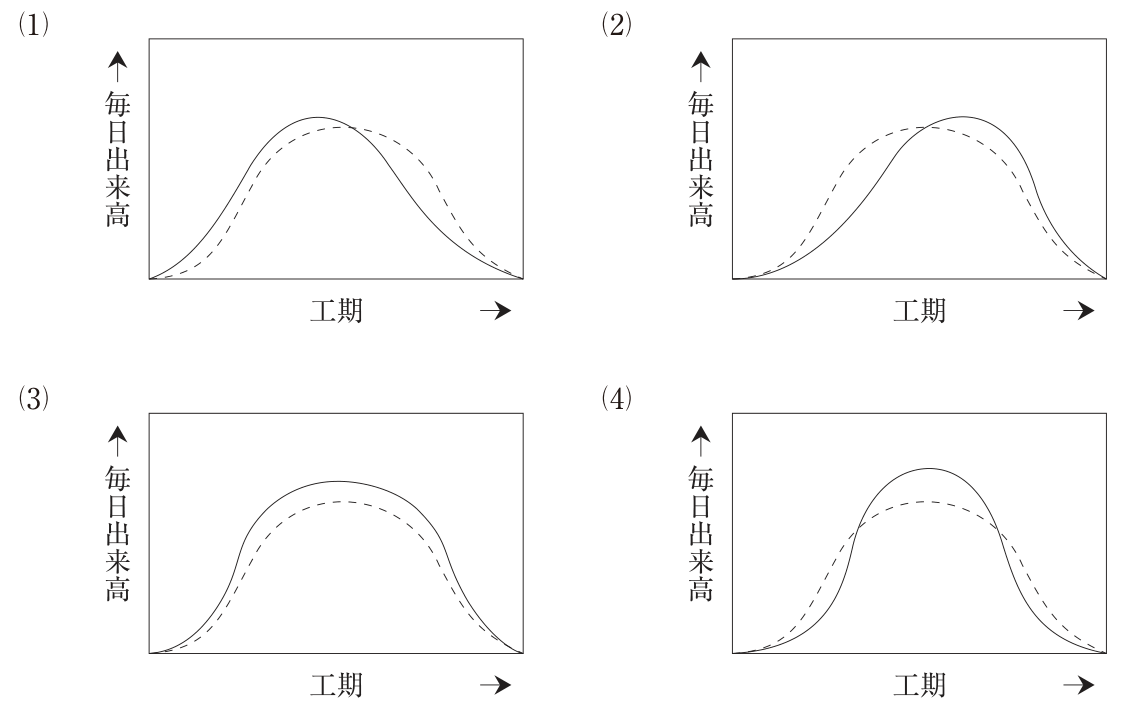

選択肢の4つの毎日出来高の図(縦軸は毎日出来高、横軸は工期。破線が予定工程、実線が実施工程。どれも工期の始めと終わりで0になる山形)。(1):実線の山が破線より左(工期の前半)に寄っていて、前半は実線が破線より高く、後半は実線が破線より低い。山の高さはほぼ同じ。(2):実線の山が破線より右(工期の後半)に寄っていて、前半は実線が破線より低く、後半は実線が破線より高い。(3):山の位置は同じで、全期間で実線が破線より高い。(4):山の位置は同じで、実線は中央付近で破線より高く、始めと終わり付近では破線より低い。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(1) (1)の図

解き方

  1. 累計出来高曲線の傾きが、その時点の毎日出来高に当たる。図では実施工程の曲線が予定工程より早く立ち上がり、終わり近くでは予定より先に頭打ちになっている。
  2. よって毎日出来高は、工期の前半は実施が予定より大きく、後半は実施が予定より小さい。山が予定より左に寄った(1)が対応する。
  3. 始点と終点が同じなので、毎日出来高の図の面積(総出来高)は実施と予定で等しくなければならない。実施が全期間で大きい(3)は総出来高が合わない。(2)は実施の山が後ろにずれ、(4)は始めの実施が予定より小さいので、いずれも累計曲線と合わない。

選択肢ごとの解説

  1. (1)適当。前半は実施が大きく後半は小さいので、累計曲線で実施が予定より先行する図と対応する。
  2. (2)適当でない。前半の実施が予定より小さく、累計曲線で実施が予定より遅れる形になる。
  3. (3)適当でない。全期間で実施が大きいと総出来高が予定より多くなり、終点が一致しない。
  4. (4)適当でない。工期の始めは実施が予定より小さく、累計曲線の立ち上がりが予定より遅れる。
引っかけ:累計出来高曲線の傾き=毎日出来高。総出来高が同じなら、毎日出来高の図の面積も同じになる。
