令和元年度 後期 No.30論点:工程管理重要度 A配点 1点未着手

ネットワーク工程表のクリティカルパス

これは2級管工事施工管理技士 第一次検定 令和元年度 後期(2019年11月17日(日)実施) No.30の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク工程表において、クリティカルパスの所要日数として、適当なものはどれか。

ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。

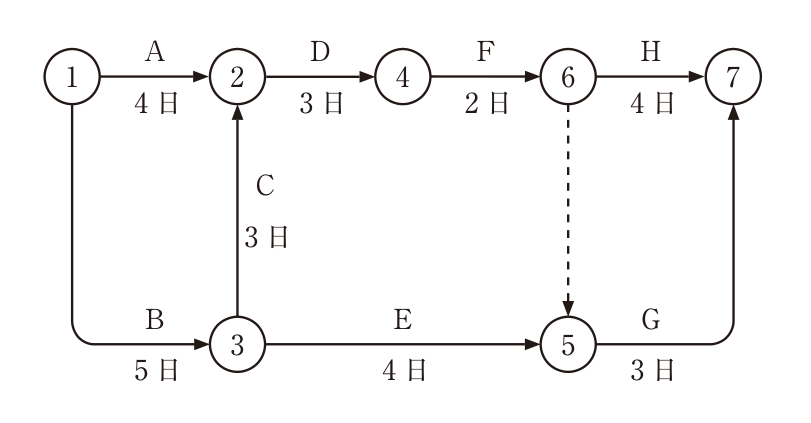

ネットワーク工程表。イベント①〜⑦。作業:①→② A 4日、①→③ B 5日、③→② C 3日、②→④ D 3日、③→⑤ E 4日、④→⑥ F 2日、⑥→⑤ ダミー(破線)、⑤→⑦ G 3日、⑥→⑦ H 4日。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(4) 17日

解き方

  1. 各経路の所要日数を求める。①→②→④→⑥→⑦はA4+D3+F2+H4 = 13日、①→③→②→④→⑥→⑦はB5+C3+D3+F2+H4 = 17日、①→③→②→④→⑥→⑤→⑦はB5+C3+D3+F2+ダミー0+G3 = 16日、①→③→⑤→⑦はB5+E4+G3 = 12日、①→②→④→⑥→⑤→⑦はA4+D3+F2+0+G3 = 12日である。
  2. 最も長い経路はB→C→D→F→Hの17日で、これがクリティカルパスである。よって(4)が適当である。

選択肢ごとの解説

  1. (1)適当でない。12日は①→③→⑤→⑦などの経路の日数である。
  2. (2)適当でない。13日はA→D→F→Hの経路の日数である。
  3. (3)適当でない。16日はB→C→D→F→ダミー→Gの経路の日数である。
  4. (4)適当。B→C→D→F→Hの17日が最長でクリティカルパスである。
引っかけ:イベント②へはAとCの2本が入るので、遅いほう(B+C = 8日)が②の最早開始時刻になる。

同じ論点の過去問

令和元年度 後期の前後の問題

2級管工事施工管理技士 第一次検定 過去問一覧(回別・論点別)

出典:一般財団法人 全国建設研修センターが実施した2級管工事施工管理技士 第一次検定 令和元年度 後期(2019年11月17日(日)実施) No.30。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
