令和7年度 前期 No.30論点:工程管理重要度 A配点 1点未着手

ネットワーク工程表(クリティカルパス)

これは2級管工事施工管理技士 第一次検定 令和7年度 前期(2025年6月1日(日)実施) No.30の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。

ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。

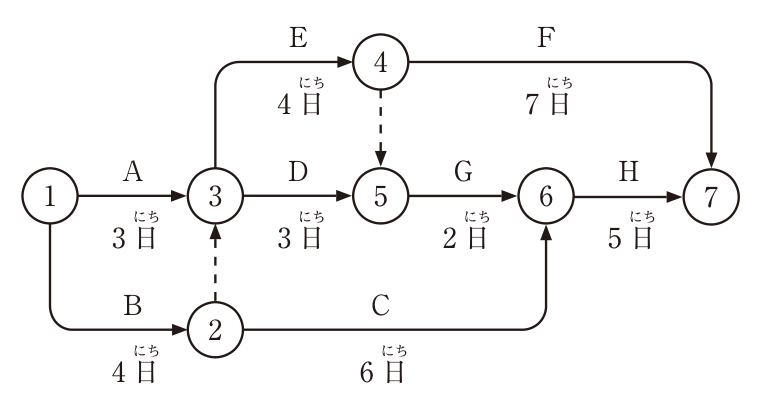

ネットワーク工程表。イベント①〜⑦。作業:①→③ A 3日、①→② B 4日、②→③ ダミー(点線)、③→④ E 4日、③→⑤ D 3日、④→⑤ ダミー(点線)、④→⑦ F 7日、⑤→⑥ G 2日、②→⑥ C 6日、⑥→⑦ H 5日。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) 作業Hの所要日数を1日短縮できると、全体の所要日数も1日短縮することができる。

解き方

  1. 各経路の日数は、B→ダミー→E→F = 4 + 4 + 7 = 15日、B→ダミー→E→ダミー→G→H = 4 + 4 + 2 + 5 = 15日、B→C→H = 4 + 6 + 5 = 15日、A→E→F = 3 + 4 + 7 = 14日、A→D→G→H = 3 + 3 + 2 + 5 = 13日などである。最長の15日の経路が3本あり、これがクリティカルパスである。
  2. 作業Hを1日短縮しても、Hを通らないB→E→Fの経路が15日のまま残るので、全体の所要日数は短縮できない。よって(2)が適当でない。

選択肢ごとの解説

  1. (1)適当。クリティカルパスはB→E→F、B→E→G→H、B→C→Hの3本で、所要日数は15日である。
  2. (2)適当でない。Hを通らないクリティカルパス(B→E→F)が15日のまま残るので、全体は短縮されない。
  3. (3)適当。作業Dはイベント③から始まり、③にはAとダミー(B)が入るので、AとBがともに終わっていなければならない。
  4. (4)適当。作業の前後関係だけを示し、日数をもたない点線矢印をダミーという。
引っかけ:全体の工期を縮めるには、すべてのクリティカルパスを同時に短縮する必要がある。
