ネットワーク工程表(クリティカルパス・フロート)
これは2級管工事施工管理技士 第一次検定 平成29年度(2017年11月19日(日)実施) No.30の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

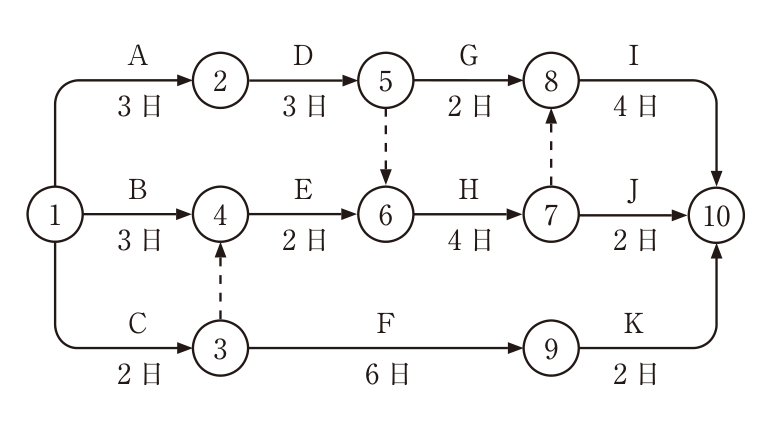

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。
ただし、図中のイベント間のA〜Kは作業内容、日数は作業日数を表す。

解答欄
正解
正解:(1) クリティカルパスは、2本ある。
解き方
- 各経路の日数を求めると、A→D→(ダミー)→H→(ダミー)→Iが3+3+4+4 = 14日で最長であり、ほかの経路はB→E→H→Iが13日、A→D→G→I・A→D→H→J・C→(ダミー)→E→H→Iが12日などである。クリティカルパスは1本だけなので、(1)が適当でない。
- (2)は作業Hを3日にするとA→D→H→I・B→E→H→Iとも13日となり、全体は14日から13日に短縮できる。(3)は作業Gの最早開始が6日、最遅開始が8日で、フロートが2日あるので、2日遅れても全体は変わらない。(4)は作業Dがクリティカルパス上で3日目に着手、作業Eの最遅開始は4日目なので、1日遅く着手できる。
選択肢ごとの解説
- (1)適当でない。クリティカルパスはA→D→H→Iの1本(14日)である。
- (2)適当。Hを3日にすると最長経路は13日となり、全体の所要日数は短縮できる。
- (3)適当。作業Gのトータルフロートは2日なので、2日遅れても全体は変わらない。
- (4)適当。作業Eの最遅開始は4日目で、作業D(3日目に着手)より1日遅く着手できる。
引っかけ:ダミーを経由する経路を見落とさないこと。クリティカルパス上の作業を短縮しても、次に長い経路(ここでは13日)より短くはならない。
同じ論点の過去問
令和8年度 前期 No.30ネットワーク工程表(クリティカルパス・ダミー)
令和8年度 前期 No.49工程表の種類と特徴
令和7年度 後期 No.30ネットワーク工程表(クリティカルパス・余裕)
令和7年度 後期 No.49工程表の種類と特徴
令和7年度 前期 No.30ネットワーク工程表(クリティカルパス)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→平成29年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級管工事施工管理技士 第一次検定 平成29年度(2017年11月19日(日)実施) No.30。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
