工期・建設費曲線(直接費・間接費・最適工期)
これは2級造園施工管理技士 第一次検定 令和4年度 前期(2022年6月5日(日)実施) No.24の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 2 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

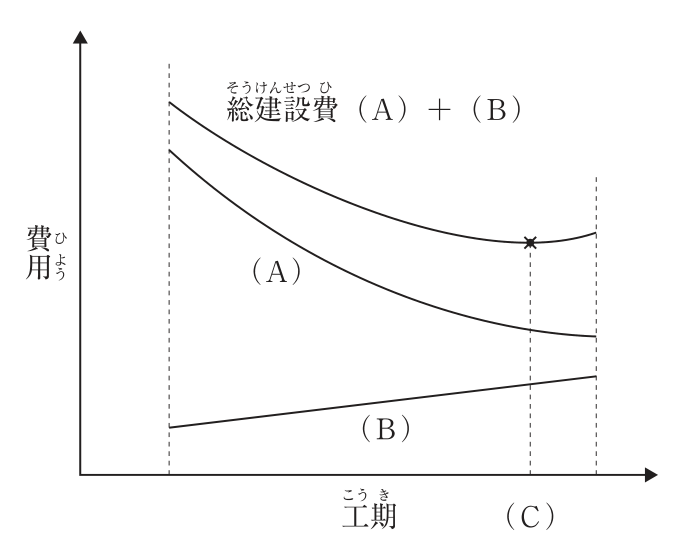

下図は,一般的な工期・建設費曲線を表したものである。図中の(A)〜(C)に当てはまる語句の組合せとして,適当なものはどれか。

解答欄
正解
正解:(2) (A) 直接費 ― (B) 間接費 ― (C) 最適工期
解き方
- 直接費(材料費・労務費・機械費など)は,工期を短縮するほど突貫作業となって増えるので,工期が長くなるほど減る右下がりの曲線になる。これが(A)である。間接費(現場管理費・共通仮設費など)は工期に比例して増えるので右上がりの線になる。これが(B)である。
- 総建設費(直接費+間接費)が最小となる工期(C)を最適工期という。クラッシュ・タイムは,費用をかけてもそれ以上短縮できない限界の工期である。したがって(2)が適当である。
選択肢ごとの解説
- (1)適当でない。(C)は総建設費が最小となる最適工期である。
- (2)適当。(A)直接費,(B)間接費,(C)最適工期である。
- (3)適当でない。右下がりの(A)が直接費,右上がりの(B)が間接費である。
- (4)適当でない。(A)(B)が逆で,(C)も最適工期である。
引っかけ:工期を延ばすと「直接費は減り,間接費は増える」。その和の最小点が最適工期。
同じ論点の過去問
令和8年度 前期 No.25人力床掘りの歩掛と所要日数
令和8年度 前期 No.26経済的な工程計画の留意事項
令和8年度 前期 No.27ネットワーク式工程表(作業短縮と全体工期)
令和7年度 後期 No.26直接工事費・間接工事費と工期
令和7年度 後期 No.27ネットワーク式工程表のクリティカルパス
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和4年度 前期の前後の問題
出典:一般財団法人 全国建設研修センターが実施した2級造園施工管理技士 第一次検定 令和4年度 前期(2022年6月5日(日)実施) No.24。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
