令和4年度 問題3 設問(3)(ロ)論点:工程管理重要度 A未着手

工程表の2月末時点の出来高累計の率(計算)

これは1級造園施工管理技士 第二次検定 令和4年度(2022年12月4日(日)実施) 問題3 設問(3)(ロ)の問題です。論点は「工程管理」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 3 手順・引っかけの指摘が読めます。

(ロ) 2月末時点の出来高累計の率(%)を計算しなさい。

【問題3】工程管理に関する以下の設問(1)〜(4)について答えなさい。

(3) 下図に示す工程表に関し、以下の(イ)、(ロ)について答えなさい。

なお、計算結果に小数第2位以下の端数が出る場合は、小数第2位を四捨五入して小数第1位まで答えなさい。

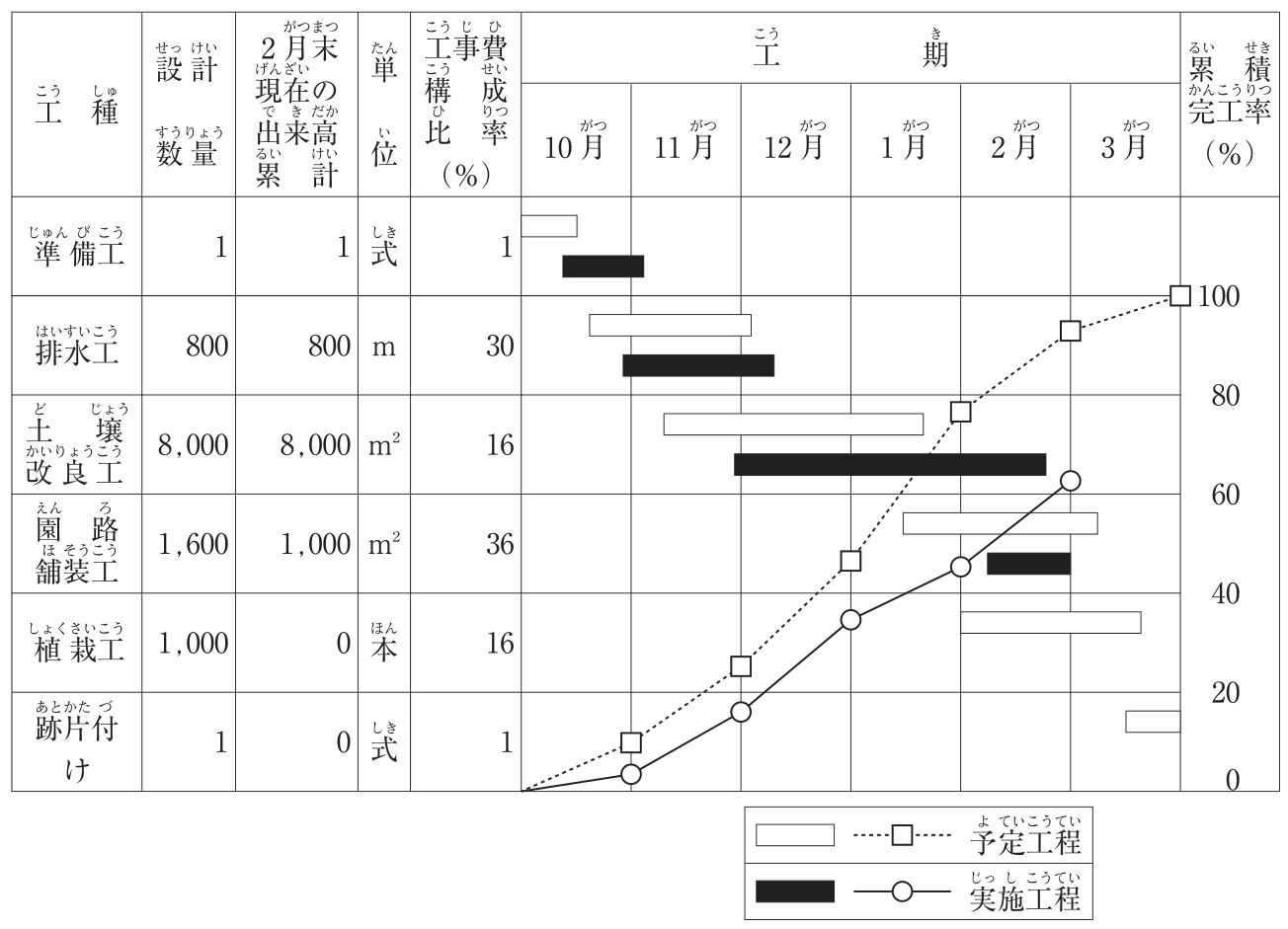

工程表。左側の表に工種・設計数量・2月末現在の出来高累計・単位・工事費構成比率(%)、右側に工期(10月〜3月)の横線と累積完工率(%、0〜100)の曲線がある。準備工:設計数量1、2月末出来高累計1、式、構成比率1%、予定は10月前半、実施は10月中旬〜下旬。排水工:800、800、m、30%、予定は10月下旬〜11月下旬、実施は11月初め〜12月初め。土壌改良工:8,000、8,000、m²、16%、予定は11月中旬〜1月中旬、実施は12月初め〜2月下旬。園路舗装工:1,600、1,000、m²、36%、予定は1月中旬〜3月上旬、実施は2月中旬〜2月下旬。植栽工:1,000、0、本、16%、予定は2月初め〜3月中旬。跡片付け:1、0、式、1%、予定は3月下旬。予定工程は白抜きの横線と破線・四角の曲線、実施工程は黒塗りの横線と実線・丸の曲線。予定の累積完工率は10月末約10%、11月末約25%、12月末約47%、1月末約77%、2月末約93%、3月末100%。実施の累積完工率は10月末約4%、11月末約16%、12月末約35%、1月末約46%、2月末約62%。

解答欄

%

金額はカンマなしでも入力できます。

正解

2月末時点の出来高累計の率69.5 %

解き方

  1. 出来高累計の率=Σ(工事費構成比率×2月末の出来高累計÷設計数量)で求める。
  2. 準備工:1%×1/1=1.0%、排水工:30%×800/800=30.0%、土壌改良工:16%×8,000/8,000=16.0%、園路舗装工:36%×1,000/1,600=22.5%、植栽工:16%×0/1,000=0%、跡片付け:1%×0/1=0%。
  3. 合計=1.0+30.0+16.0+22.5+0+0=69.5%。
引っかけ:園路舗装工は36%の全部ではなく、1,000/1,600(62.5%)の出来高分の22.5%。グラフの実施曲線の読み(約63%)ではなく、表の数値から計算する。
