令和6年度 前期 No.30論点:工程管理重要度 A配点 1点未着手

ネットワーク工程表(クリティカルパス・ダミー)

これは2級管工事施工管理技士 第一次検定 令和6年度 前期(2024年6月2日(日)実施) No.30の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図に示すネットワーク工程表に関する記述のうち、適当でないものはどれか。

ただし、図中のイベント間のA〜Hは作業内容、日数は作業日数を表す。

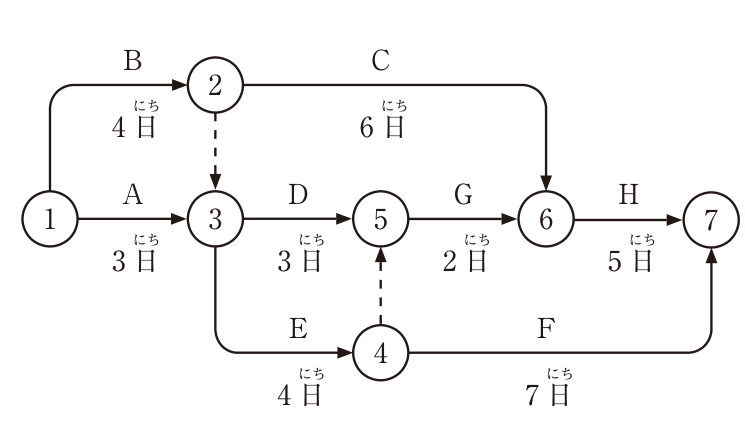

ネットワーク工程表。イベント①〜⑦。作業:①→② B 4日、①→③ A 3日、②→③ ダミー(破線)、②→⑥ C 6日、③→⑤ D 3日、③→④ E 4日、④→⑤ ダミー(破線)、⑤→⑥ G 2日、⑥→⑦ H 5日、④→⑦ F 7日。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(2) 作業Eの所要日数を1日短縮できると、全体の所要日数も1日短縮することができる。

解き方

  1. 各イベントの最早開始時刻は、①0、②4、③max(3, 4+0)=4、④4+4=8、⑤max(4+3, 8+0)=8、⑥max(4+6, 8+2)=10、⑦max(10+5, 8+7)=15日である。全体の所要日数は15日である。
  2. 所要日数15日の経路は、①→②→⑥→⑦(B・C・H)、①→②→③→④→⑤→⑥→⑦(B・ダミー・E・ダミー・G・H)、①→②→③→④→⑦(B・ダミー・E・F)の3本で、これがクリティカルパスである。
  3. 作業Eを1日短縮しても、Eを通らない①→②→⑥→⑦が15日のまま残るので、全体の所要日数は短縮できない。よって(2)が適当でない。

選択肢ごとの解説

  1. (1)適当。クリティカルパスはB→C→H、B→E→G→H、B→E→Fの3本で、所要日数は15日である。
  2. (2)適当でない。Eを1日短縮しても、B→C→Hの経路が15日のままなので、全体の所要日数は短縮できない。
  3. (3)適当。Gはイベント⑤から始まり、⑤にはDとダミー④→⑤(E)が入るので、DとEの両方が終わらないと開始できない。
  4. (4)適当。ダミーは日数0で、作業の前後関係だけを示す点線矢印である。
引っかけ:クリティカルパスが複数あるときは、すべての経路を同時に短縮しないと全体の工期は縮まらない。

同じ論点の過去問

令和6年度 前期の前後の問題

2級管工事施工管理技士 第一次検定 過去問一覧(回別・論点別)

出典:一般財団法人 全国建設研修センターが実施した2級管工事施工管理技士 第一次検定 令和6年度 前期(2024年6月2日(日)実施) No.30。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
