令和7年度 前期 No.62論点:工程管理重要度 B配点 1点未着手

ネットワーク式工程表(クリティカルパス・工期)

これは2級土木施工管理技士 第一次検定 令和7年度 前期(2025年6月1日(日)実施) No.62の問題です。論点は「工程管理」(重要度B・解答の形は四肢択一)。採点すると、解き方 3 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

下図のネットワーク式工程表に関する下記の文章中の[  ]の(イ)〜(ニ)に当てはまる語句の組合せとして,正しいものは次のうちどれか。

ただし,図中のイベント間のA〜Hは作業内容,数字は作業日数を表す。

[ (イ) ]及び[ (ロ) ]は,クリティカルパス上の作業である。

作業Fの最早開始時刻は,[ (ハ) ]である。

この工程全体の工期は,[ (ニ) ]である。

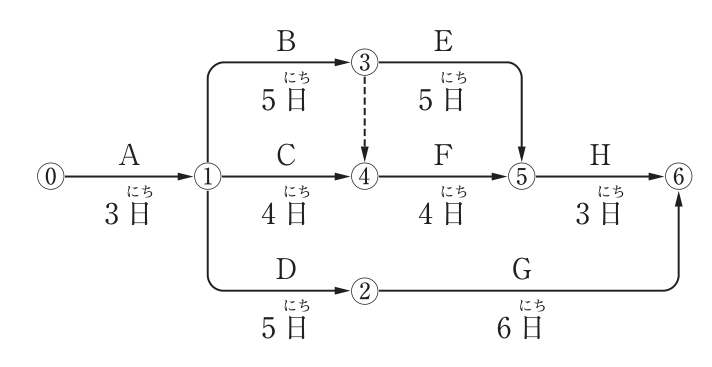

ネットワーク式工程表(イベント⓪〜⑥)。作業A(3日):⓪→①。作業B(5日):①→③。作業E(5日):③→⑤。作業C(4日):①→④。作業F(4日):④→⑤。作業H(3日):⑤→⑥。作業D(5日):①→②。作業G(6日):②→⑥。③から④へ点線の矢印(ダミー)がある。

解答欄

選択肢を 1 つ選んで「採点する」を押してください。

正解

正解:(1) (イ) 作業B ― (ロ) 作業E ― (ハ) 8日 ― (ニ) 16日間

解き方

  1. 最早開始時刻は、①=3日、③=3+5=8日、②=3+5=8日、④=max(①+C=7日、③+ダミー=8日)=8日、⑤=max(③+E=13日、④+F=12日)=13日である。
  2. ⑥=max(⑤+H=16日、②+G=14日)=16日となり、工期は16日間、クリティカルパスはA→B→E→Hである。
  3. 作業Fの最早開始時刻はイベント④の8日であり、(イ)作業B、(ロ)作業E、(ハ)8日、(ニ)16日間の(1)が正しい。

選択肢ごとの解説

  1. (1)正しい。クリティカルパスはA→B→E→Hで、Fの最早開始は8日、工期は16日間である。
  2. (2)誤り。作業C・Fは余裕のある作業で、Fの最早開始は8日、工期は16日間である。
  3. (3)誤り。Fの最早開始はダミーを経由した8日であり、7日ではない。
  4. (4)誤り。作業C・Fはクリティカルパス上になく、工期は16日間である。
引っかけ:③→④のダミーを見落とすと、作業Fの最早開始時刻を③を通らない7日と誤る。
