工程・原価・品質の一般的な関係
これは1級造園施工管理技士 第一次検定 令和7年度(2025年9月7日(日)実施) 問題A No.32の問題です。論点は「工程管理」(重要度A・解答の形は四肢択一)。採点すると、解き方 4 手順・選択肢 4 つそれぞれの解説・引っかけの指摘が読めます。

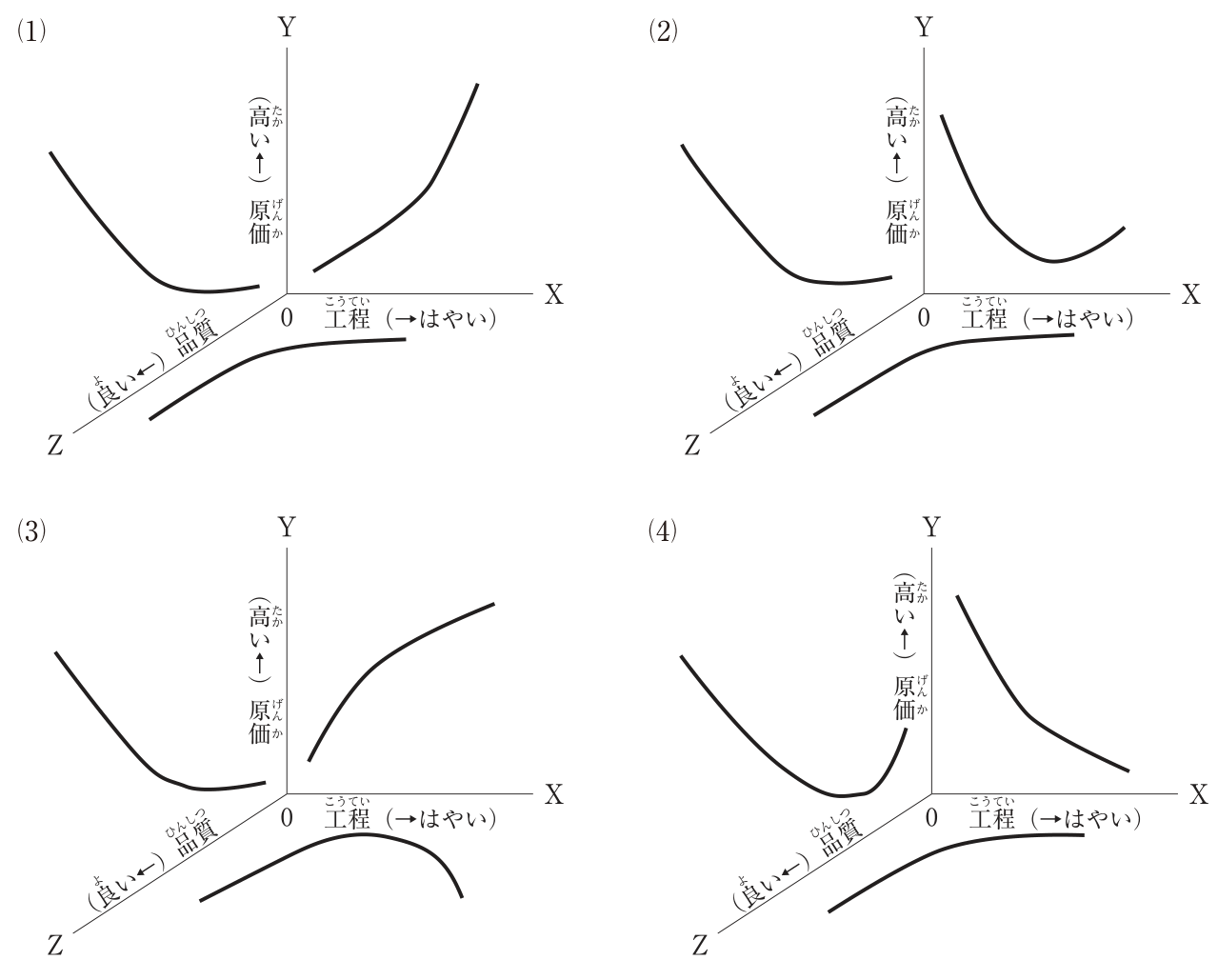

工程,原価,品質の一般的な関係を示した図のうち,適当なものはどれか。

解答欄
正解
正解:(2) (2)の図
解き方
- 品質と原価:品質を良くしようとすると原価は高くなる。
- 工程と原価:施工速度を上げると原価は下がるが,ある速度(経済速度)を超えて突貫工事にすると原価は急に上がる。したがって下に凸の曲線になる。
- 工程と品質:施工速度を上げるほど品質は悪くなる。
- この3つの関係をすべて満たすのは(2)の図であり,(2)が適当である。
選択肢ごとの解説
- (1)適当でない。工程と原価の曲線が,はやくするほど原価が上がり続ける形になっており,経済速度で原価が最小となる関係を表していない。
- (2)適当。品質と原価,工程と原価(下に凸),工程と品質の関係がすべて一般的な関係を表している。
- (3)適当でない。工程と原価が単調に上がる形で,工程と品質も施工をはやくすると品質が良くなる部分がある。
- (4)適当でない。工程と原価がはやくするほど下がり続ける形で,突貫工事で原価が上がる関係を表していない。品質と原価の曲線も品質が悪い側で原価が急に上がる形になっている。
引っかけ:工程と原価は「U字(下に凸)」。最も安くなる施工速度が経済速度。
同じ論点の過去問
令和8年度 問題A No.31工程・原価・品質の一般的な関係(図)
令和8年度 問題A No.34工程計画の計算式(作業可能日数・運転時間率)
令和8年度 問題A No.36ネットワーク式工程表(作業短縮後の工期)
令和8年度 問題B No.1ネットワーク式工程表と山積み(ピーク時の作業員数)
令和8年度 問題B No.3工程図表の特徴(バーチャート・ガントチャートほか)
論点ページ:工程管理の要点この論点の出題実績とよくある間違い
→令和7年度の前後の問題
出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第一次検定 令和7年度(2025年9月7日(日)実施) 問題A No.32。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
