平成30年度 問題5(受検種別:躯体)論点:受検種別の問題(建築・躯体・仕上げ)重要度 A未着手

受検種別:躯体(鋼製巻尺・和小屋・鉄筋相互のあき・レディーミクストコンクリートの運搬時間)

これは2級建築施工管理技士 第二次検定 平成30年度(2018年11月11日(日)実施) 問題5(受検種別:躯体)の問題です。論点は「受検種別の問題(建築・躯体・仕上げ)」(重要度A・解答の形は四肢択一・穴埋め)。採点すると、解き方 8 手順・引っかけの指摘・現行の法令・基準との関係が読めます。

次の1.から4.の各記述において,下線部の語句又は数値が適当なものには○印を,不適当なものには適当な語句又は数値を記入しなさい。

(下線部は①「…」のように,記号を付けて示す。)

1. 墨出し等に用いる鋼製巻尺は,工事着手前に①「ゲージ合わせ」を行い,同じ精度を有する鋼製巻尺を2本以上用意して,1本は基準鋼製巻尺として保管しておく。①「ゲージ合わせ」の際には,それぞれの鋼製巻尺に一定の張力を与えて,相互の誤差を確認する。建築現場では特に規定しない場合は,通常②「150」Nの張力としている。

2. 木構造の在来軸組構法における和小屋において,次の図の束立て小屋組は,小屋梁を約1,800mm間隔にかけ,その上に約900mm間隔に小屋束を立て,小屋束で棟木や母屋などを支える小屋組である。束立て小屋組の中で,小屋梁を軒桁の上に乗せかけるかけ方を③「折置組」といい,小屋梁を軒桁の上に乗せかける仕口はかぶとあり掛けで納め,羽子板ボルト締めとする。棟木の継手は,小屋束心より約150mm持出し腰掛あり継ぎ,両面かすがい打ちとする。母屋の断面寸法は④「90」mm角を標準とし,棟木や母屋には,垂木を取り付けるため垂木欠きを行い,垂木の取付けは母屋の上で,そぎ継ぎとして,釘打ちを行う。

3. 鉄筋相互のあきは,鉄筋とコンクリートの間の⑤「付着」による応力の伝達が十分に行われ,コンクリートが分離することなく密実に打ち込まれるために必要なものである。柱や梁の主筋の継手に,ガス圧接継手を採用し,異形鉄筋を用いる場合の鉄筋相互のあきの最小寸法は,隣り合う鉄筋の平均径(呼び名の数値)の1.5倍,粗骨材最大寸法の1.25倍,⑥「20」mmのうちで,最も大きい値以上とする。

4. レディーミクストコンクリートの運搬時間は,JISにおいて,コンクリートの練混ぜ⑦「完了」からトラックアジテータが荷卸し地点に到着するまでの時間として90分以内と規定されている。このため,できるだけ運搬時間が短くなるレディーミクストコンクリート工場の選定をする。また,コンクリートの練混ぜ⑦「完了」から工事現場での打込み終了までの時間は,外気温が25℃未満で120分以内,25℃以上で⑧「100」分以内とする。打込み継続中の打重ね時間の間隔限度は,外気温が25℃未満のときは150分以内,25℃以上のときは120分以内を目安とし,先に打ち込まれたコンクリートの再振動が可能な時間内とする。

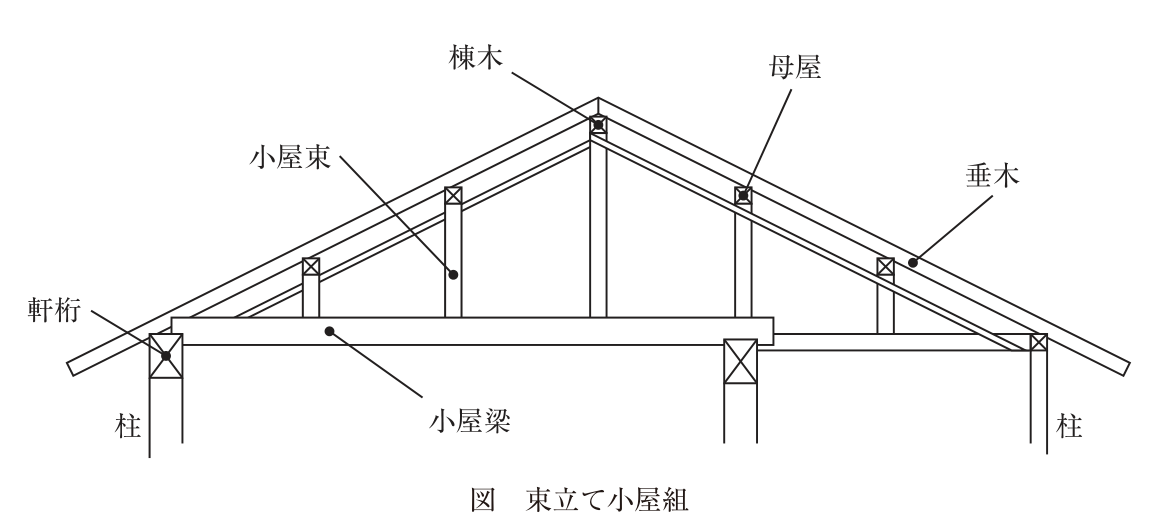

図 束立て小屋組。在来軸組構法の和小屋の断面図。左右の柱の上に軒桁があり,左の軒桁の上に小屋梁が乗せかけられて右方向へ水平に架け渡され,中間の柱の上に載っている。中間の柱から右の柱の軒桁までは別の梁が架かる。小屋梁の上に小屋束が複数本立ち(右寄りの1本は右側の梁の上に立つ),その頂部に母屋,中央の最も高い小屋束の頂部に棟木が載る。棟木・母屋・軒桁の上に垂木が屋根勾配に沿って斜めに架けられている。部材名として棟木・母屋・垂木・小屋束・軒桁・小屋梁・柱(左右)が引出し線で示されている。

解答欄

語句や数値を入力して「採点する」を押してください。主な言い換えは正解にしていますが、判定が合わないときは正解と見比べてください。

正解

① ゲージ合わせテープ合わせ(テープ合せ も正解)
② 15050(50N も正解)
③ 折置組京呂組(京呂組み・京呂 も正解)
④ 90○
⑤ 付着○
⑥ 2025(25mm も正解)
⑦ 完了開始
⑧ 10090(90分 も正解)

解き方

  1. ① 鋼製巻尺どうしの誤差を確かめる作業は「テープ合わせ」。工事着手前に基準巻尺(JIS B 7512 の1級。標仕 令和7年版 1.5.5(4)・7.3.11)を定め,鉄骨製作工場の基準巻尺とも誤差を確認しておく。→ テープ合わせ
  2. ② 鋼製巻尺は一定の張力を与えて使い,特に規定しない場合は一般に50Nの張力とする。→ 50
  3. ③ 小屋梁を軒桁の上に乗せかけるかけ方は「京呂組」。折置組は柱の上に直接小屋梁を乗せ,その上に軒桁を架けるかけ方。図も軒桁の上に小屋梁が乗っている。→ 京呂組
  4. ④ 母屋の断面寸法は一般に90mm角を標準とする(棟木は母屋の断面寸法以上。公共建築木造工事標準仕様書 令和7年版 5.7.5)。記述は適当。→ ○
  5. ⑤ 鉄筋相互のあきは,付着による応力の伝達とコンクリートの充填のために必要。記述は適当。→ ○
  6. ⑥ 鉄筋相互のあきは,粗骨材の最大寸法の1.25倍,25mm,隣り合う鉄筋の径の平均の1.5倍のうち最大のもの以上(標仕 5.3.5(4))。→ 25
  7. ⑦ JIS A 5308 では,レディーミクストコンクリートは練混ぜを「開始」してから1.5時間(90分)以内に荷卸しできるように運搬する。練混ぜから打込み終了までの時間も練混ぜの開始から数える。→ 開始
  8. ⑧ 練混ぜから打込み終了までの時間は,外気温が25℃以下で120分以内,25℃を超える場合は90分以内(標仕 6.6.2(1)。問題文の「25℃未満/以上」は一般的な表現)。→ 90
引っかけ:③は京呂組と折置組の取り違えを問う定番。⑦は「完了」ではなく「開始」で,①・⑦はそれぞれ2か所の下線が同じ語句。⑧は暑い時期ほど時間が短くなる(120分→90分)。
現行法令との関係:標仕の練混ぜから打込み終了までの時間は「25℃以下で120分以内,25℃を超える場合は90分以内」で,問題文の「25℃未満/25℃以上」と境目の表現が違うが,答え(90分)は変わらない。鉄筋相互のあき25mm,JIS A 5308 の運搬時間1.5時間も現行と同じ。
