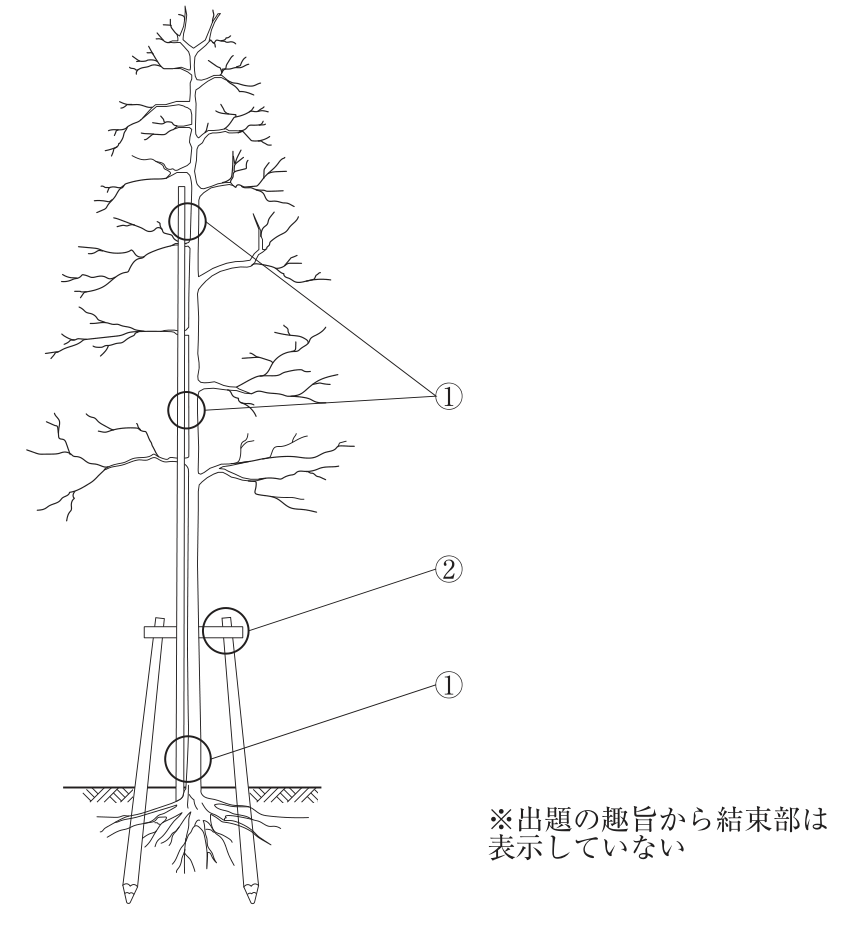

カツラの植栽に用いる支柱の名称(模式図)
これは2級造園施工管理技士 第二次検定 令和2年度(2020年11月15日(日)実施) 問題2 設問(1)(ロ)1)の問題です。論点は「植栽・移植」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 2 手順・引っかけの指摘が読めます。
(1)(ロ) 1)この支柱の名称を記述しなさい。
【問題2】次に示す〔工事数量表〕及び〔工事に係る条件〕に基づく造園工事の施工管理に関する以下の設問(1)〜(3)について答えなさい。
注)表中の*の欄に入れる語句は、出題の趣旨から記入していない。
〔工事に係る条件〕
・本工事は、関東地方における近隣公園の未供用区域において、上記の工事数量表に基づく工事を施工するものである。
・本工事の工期は、2月1日から7月20日までとする。なお、この工事区域の供用開始は10月上旬である。
・地被類植栽工の施工箇所は、平坦地であり、その土壌は事前の調査により植栽土壌として良好であることを確認している。
・移植工のヤマモモは、約3km離れた別の公園から移植する。
(1) 高木植栽工に関し、以下の(イ)、(ロ)について答えなさい。
(ロ) 下図は、本工事でカツラの植栽工に用いる支柱の模式図である。これに関して、以下の1)、2)について答えなさい。
〔工事数量表〕
| 工種 | 種別 | 細別 | 規格 | 単位 | 数量 | 備考 |
|---|---|---|---|---|---|---|
| 植栽工 | 高木植栽工 | イヌシデ | H(m) 4.0、C(m) 0.25、W(m) ―、株立数 3本立以上 | 本 | 10 | * |
| 植栽工 | 高木植栽工 | カツラ | H(m) 4.5、C(m) 0.25、W(m) 1.8 | 本 | 10 | * |
| 植栽工 | 地被類植栽工 | ノシバ | 36cm×28cm×10枚 | m² | 400 | 目地張り(目土あり) |
| 移植工 | 高木移植工 | ヤマモモ | H(m) 3.0、C(m) 0.40、W(m) 2.0 | 本 | 3 | * |

解答欄
正解
| (ロ) 1) 支柱の名称 | 二脚鳥居型支柱(添え木付)(二脚鳥居型支柱(添木付)・二脚鳥居型支柱(添え木付き)・二脚鳥居型(添え木付)・二脚鳥居型(添木付)・二脚鳥居(添え木付)・二脚鳥居(添木付)・二脚鳥居支柱(添え木付)・二脚鳥居添木付・二脚鳥居型添え木付 も正解) |
|---|
解き方
- 図の支柱は、地面に打ち込んだ2本の丸太の上部に横木を渡した鳥居形の支柱に、幹に沿わせた長い丸太(添え木)を組み合わせたものである。脚の丸太が2本の鳥居形を二脚鳥居型といい、添え木を付けたものを二脚鳥居型支柱(添え木付)と呼ぶ。
- 公園緑地工事数量算出要領(令和8年6月)の支柱の標準では、高木の二脚鳥居(添木付)は幹周30cm未満、二脚鳥居(添木無)は幹周20cm以上30cm未満、三脚鳥居・十字鳥居は幹周30cm以上60cm未満の樹木に用いる。本工事のカツラ(H4.5m、C0.25m、W1.8m)は幹周30cm未満で、二脚鳥居型(添え木付)の範囲に当たる。
引っかけ:脚の丸太が2本なので「三脚鳥居型」ではない。幹に沿って立つ長い丸太(添え木)があるので「添え木付」まで書く。斜めに丸太を3〜4本掛けて支える八ツ掛とも違う。
同じ論点の過去問
令和7年度 問題1 設問(1)(イ)〜(ハ)1)高木植栽工:規格基準の用語・二脚鳥居型支柱の取付け(正誤)・施肥(穴埋め)
令和7年度 問題1 設問(1)(ハ)2)シラカシの植付けで基肥(元肥)を施す際の留意事項
令和7年度 問題1 設問(2)(イ)(ハ)(ヘ)高木移植工:掘取りから植付けまでの作業手順・溝掘式根回し・埋戻し(穴埋め)
令和7年度 問題1 設問(2)(ロ)(ニ)(ホ)(ト)ケヤキの移植:上鉢の土のかき取りの目的・枝しおりの順序・立込みの留意事項・水鉢切り
