クスノキの高木移植(八ツ掛支柱の基部・丸太と樹幹部の結束方法・植付け後の養生作業)
これは1級造園施工管理技士 第二次検定 令和5年度(2023年12月3日(日)実施) 問題2 設問(4)の問題です。論点は「植栽・移植」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 4 手順・引っかけの指摘が読めます。
(4) 高木移植工に関し、以下の(イ)、(ロ)について答えなさい。
【問題2】次に示す〔図面〕、〔工事数量表〕及び〔工事に係る条件〕に基づく造園工事の施工管理に関して、以下の設問(1)〜(6)について答えなさい。
注)表中の※欄に入る語句及び数値は、出題の趣旨から記入していない。
〔工事に係る条件〕
・本工事は、供用開始している地区公園の一部を再整備する工事であり、工事数量表に基づいて施工するものである。
・本公園の位置は関東地方にあり、周辺は主に住宅地が広がっている。
・根回し工のケヤキは、供用区域内(図の範囲外)に植栽されているものについて、次年度以降に移植することを予定している。
・移植工のクスノキは、供用区域内(図の範囲外)から移植するものであり、前年の3月に根回し済みである。
・構造物撤去工は、割板石張舗装を行う箇所でコンクリート平板の撤去を、土舗装を行う箇所でアスファルト舗装の撤去をそれぞれ行う。
・工期は7月20日から翌年の1月20日までとする。

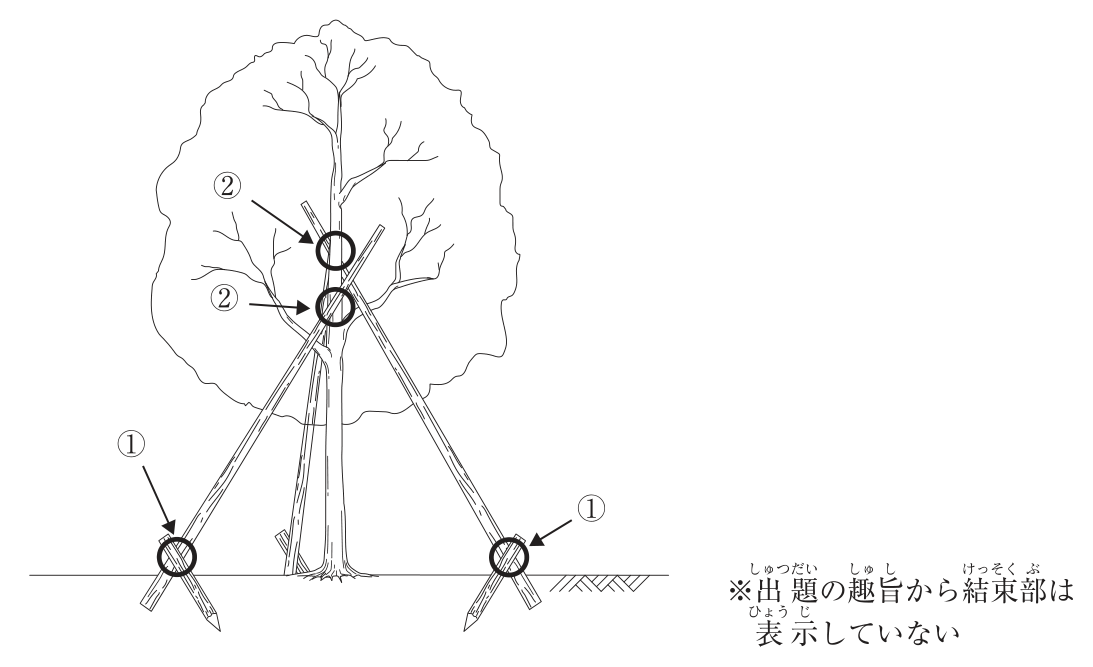

(イ) 植付け後のクスノキに八ツ掛支柱(丸太三本)を取り付けるに当たり、図中の①(支柱の基部)、②(丸太と樹幹部)の箇所の結束方法をそれぞれ具体的に記述しなさい。
(ロ) クスノキは工期の後半で移植することとしている。クスノキの移植の植付け後に行う養生作業について、その目的[A]と作業内容[B]を下記の例に従って具体的に2つ記述しなさい。
(ただし、支柱設置に関する内容及び灌水に関する内容は除く。)
(例)[A]土壌の乾燥を防ぐ ために [B]灌水を行う 。


| 工種 | 種別 | 細別 | 規格 | 単位 | 数量 | 備考 |
|---|---|---|---|---|---|---|
| 植栽基盤工 | 土層改良工 | ※ | ※ | m² | 3,000 | |
| 植栽基盤工 | 土性改良工 | ※ | ※ | m² | 3,000 | |
| 植栽工 | 高木植栽工 | サルスベリ | H(m) 2.5、C(m) 0.12、W(m) 1.0 | 本 | 8 | 二脚鳥居型支柱(添え木あり) |
| 植栽工 | 高木植栽工 | ソヨゴ | H(m) 2.5、C(m) ―、W(m) 0.7 | 本 | 7 | 二脚鳥居型支柱(添え木あり) |
| 植栽工 | 地被類植栽工 | ノシバ | 36cm×28cm×10枚 | m² | 6,000 | ※ |
| 移植工 | 根回し工 | ケヤキ | H(m) 7.0、C(m) 0.60、W(m) 5.0 | 本 | 2 | 溝掘式根回し |
| 移植工 | 高木移植工 | クスノキ | H(m) 7.0、C(m) 0.80、W(m) 4.0 | 本 | 1 | 八ツ掛支柱(丸太三本) |
| 移植工 | 高木移植工 | クスノキ | H(m) 6.0、C(m) 0.70、W(m) 3.5 | 本 | 1 | 八ツ掛支柱(丸太三本) |
| 移植工 | 高木移植工 | クスノキ | H(m) 5.0、C(m) 0.60、W(m) 3.0 | 本 | 1 | 八ツ掛支柱(丸太三本) |
| 移植工 | 高木移植工 | クスノキ | H(m) 5.0、C(m) 0.50、W(m) 2.5 | 本 | 1 | 八ツ掛支柱(丸太三本) |
| 移植工 | 高木移植工 | クスノキ | H(m) 4.0、C(m) 0.40、W(m) 2.0 | 本 | 1 | 八ツ掛支柱(丸太三本) |
| 構造物撤去工 | 構造物取壊し工 | 舗装版切断 | コンクリート平板 | m² | 200 | |
| 構造物撤去工 | 構造物取壊し工 | 舗装版切断 | アスファルト舗装版 | m² | 500 | |
| 構造物撤去工 | 構造物取壊し工 | 舗装版破砕 | ※ | ※ | ※ | |
| 構造物撤去工 | 運搬処理工 | 殻運搬 | ※ | ※ | ※ | |
| 構造物撤去工 | 運搬処理工 | 殻処分 | ※ | ※ | ※ | |
| 園路広場整備工 | 土系舗装工 | 土舗装 | m² | 600 | ||
| 園路広場整備工 | 石材系舗装工 | 割板石張舗装 | m² | 250 | ||
| 公園施設等撤去・移設工 | 樹木伐採・抜根工 | 高木伐採 | 幹周0.6m以上0.9m未満 | 本 | 3 | 樹勢不良 |
解答欄
正解
丸太の基部を地中に埋め込み、根止め杭を打ち込んで、丸太と杭を釘打ちのうえ鉄線で緊結する。
44 字丸太の下端を所定の深さに埋め、脇に根止め杭を打ち、丸太と杭を釘で留めてから鉄線を巻いて締め付ける。
幹に杉皮などの保護材を巻き、シュロ縄で緩みのないよう割り縄がけに結束する。丸太同士は釘打ちし鉄線がけとする。
54 字丸太と幹の交差部は幹に杉皮を巻いてシュロ縄を割り縄がけにして締め、丸太どうしの交差部は釘を打って鉄線で結束する。
冬の寒風や乾燥から樹幹を守り、幹からの蒸散や凍害を防ぐために、わらやこもで幹巻きを行う。
44 字葉からの水分の蒸散を抑えるために、枝葉に蒸散抑制剤を散布する。
冬の地温の低下と根元の土の凍結・乾燥を防ぐために、根元にバークやわらでマルチングを行う。
枝葉の量を減らして根から吸う水分との釣り合いをとるために、枝抜き剪定と摘葉を行う。
葉からの水分の蒸散を抑えるために、枝葉に蒸散抑制剤を散布する。
31 字冬の寒風や乾燥から樹幹を守り、幹からの蒸散や凍害を防ぐために、わらやこもで幹巻きを行う。
冬の地温の低下と根元の土の凍結・乾燥を防ぐために、根元にバークやわらでマルチングを行う。
寒風による枝葉の乾燥や霜害を防ぐために、防風ネットや寒冷紗で樹冠を囲う。
模範解答・別解は当サイトが作成したものです(主催者は記述式の解答を公表していません)。
解き方
- (イ) 公園緑地工事共通仕様書(令和6年5月) 第2章2-3-3 4は、支柱の丸太と樹幹との交差部分はすべて保護材を巻き、シュロ縄は緩みのないように割り縄がけに結束し、支柱の丸太と接合する部分は釘打ちのうえ鉄線がけとする((1))、八ツ掛の支柱の基礎は地中に埋め込んで根止めに杭を打ち込み、丸太は釘打ちする((2))、控えとなる丸太は幹又は丸太と交差する部位の2か所以上で結束する((3))としている。
- ①の支柱の基部は、丸太の下端を地中に埋め込み、根止め杭と丸太を釘打ち・鉄線で緊結して、丸太が滑ったり浮いたりしないようにする。②の丸太と樹幹部は、幹に杉皮などを巻いて樹皮を保護し、シュロ縄を割り縄がけにして緩みなく結束する。
- (ロ) 工期は7月20日〜翌年1月20日で、クスノキは工期の後半(晩秋〜冬)に移植する。クスノキは常緑広葉樹で寒さに弱く、冬の移植では寒風による乾燥(蒸散)と凍害を防ぐ養生が重要になる。共通仕様書は、幹巻きはこも・わらをわら縄又はシュロ縄で巻き上げる(2-3-1 9(12))、蒸散抑制剤は使用剤・使用方法について監督職員の承諾を得る(2-4-1 9)としている。
- 支柱の設置と灌水は除外されているので、幹巻き・蒸散抑制剤の散布・マルチング・防寒(防風ネット・寒冷紗)・枝抜き剪定や摘葉などから2つを、例のとおり「目的のために作業を行う」の形で書く。
