令和元年度 問題2 設問(3)論点:芝生・花壇重要度 A未着手

コウライシバの目地張り:床土の整地作業の内容・切芝の並べ方(図示)

これは2級造園施工管理技士 第二次検定 令和元年度(2019年11月17日(日)実施) 問題2 設問(3)の問題です。論点は「芝生・花壇」(重要度A・解答の形は記述・穴埋め)。採点すると、解き方 4 手順・引っかけの指摘が読めます。

(3) 地被類植栽工に関し、以下の(イ)、(ロ)について答えなさい。

【問題2】次に示す〔工事数量表〕及び〔工事に係る条件〕に基づく造園工事の施工管理に関する以下の設問(1)〜(4)について答えなさい。

〔工事に係る条件〕

・本工事は、関東地方における近隣公園の未供用区域において、上記の工事数量表に基づく工事を施工するものである。

・地被類植栽工の施工箇所は、事前の調査により、植栽土として良好であることを確認している。

・高木移植工は、あらかじめ溝掘り式根回しを行ってあるクスノキを約2km離れた別の公園から移植するものである。

(イ) 床土の整備に必要な整地作業の内容について具体的に2つ記述しなさい。(ただし、土壌改良材の使用、良質土による客土に関する内容は除く。)

(ロ) 目地張りで張芝を施工する際の切芝の並べ方を、以下の条件により、解答用紙に図示しなさい。

[条件]

・解答用紙には切芝が1枚すでに記入してあるので、これに加えて5枚を記入し、横方向に3枚を2列並べて、合計6枚となるようにする。

・切芝1枚の大きさは、横36cm×縦28cmである。(本図では9マス×7マスである。)

・切芝の切断(サイズ変更)はできない。

・目地の幅は4cmである。(本図では1マスである。)

※解答用紙の方眼に図示する問題です。ここでは、6枚の切芝の並べ方(向き・目地の幅・2列目の位置)を文で答えなさい。

〔工事数量表〕
工種種別細別規格単位数量備考
植栽工高木植栽工ケヤキH(m) 6.0、C(m) 0.30、W(m) 2.5本5八ツ掛支柱(丸太三本)
植栽工地被類植栽工コウライシバ36cm×28cm×10枚m²500整地含む、目地張り
移植工高木移植工クスノキH(m) 7.0、C(m) 0.8、W(m) 3.0本3八ツ掛支柱(丸太三本)

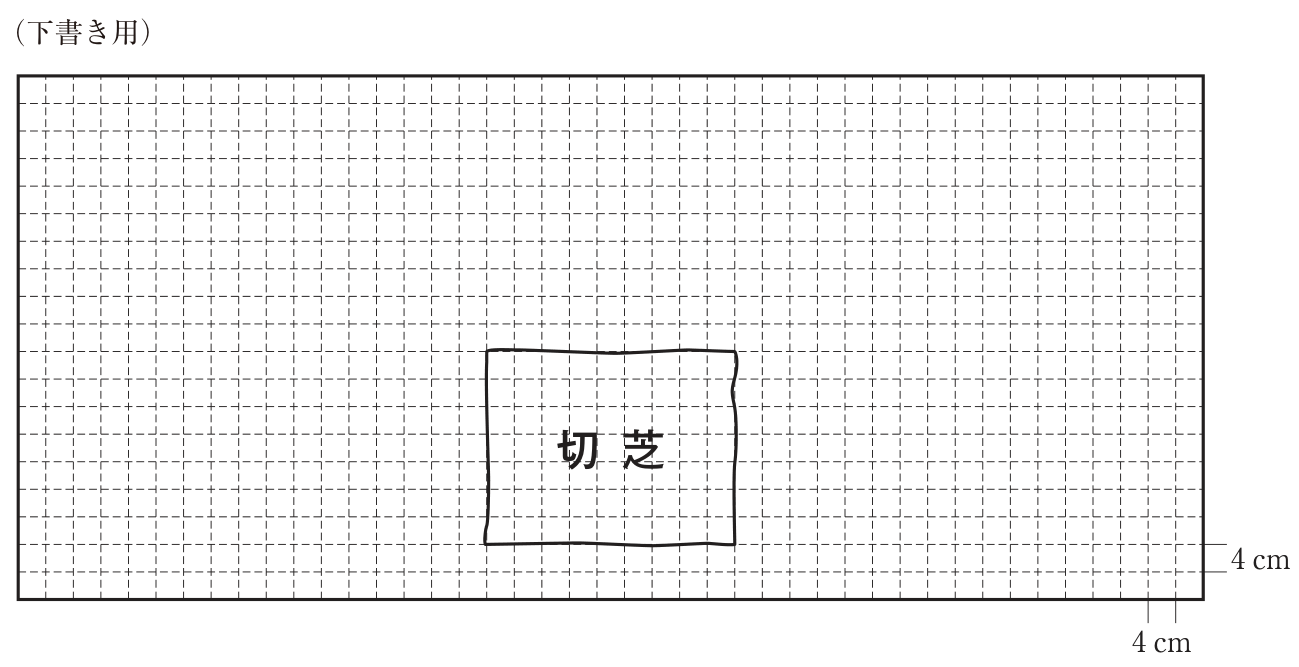

切芝の並べ方を書き込む方眼(下書き用)。1マスは4cmで、方眼は横43マス×縦19マス。方眼の下から3マス目〜9マス目、左から18マス目〜26マス目に、横9マス×縦7マス(横36cm×縦28cm)の切芝が1枚、「切芝」と書かれて描かれている(切芝の左右にそれぞれ17マス、上に10マス、下に2マスの余白)。方眼の右下に1マスの幅が4cm、高さが4cmであることを示す寸法線がある。

解答欄

0 / 60 字
0 / 60 字
0 / 100 字

本試験は解答用紙の枠に手書きです。書き終えたら「採点する」で模範解答と要点を表示し、書けていた要点にチェックを入れて記録します。

字数は本試験の解答欄に入るおおよその量です。「〜する」「〜を行う」の形で、具体的な数値や方法まで書くと要点が入りやすくなります。

正解

(イ) 床土の整備に必要な整地作業の内容 1 模範解答

床土を設計図書に示す深さまで耕し、ごみ・がれき・石や雑草の根を取り除く。

36 字
別解

雨水が滞らないよう水勾配を付け、土塊を砕いてレーキでかき均し、不陸を整正する。

整地の後にローラーで軽く転圧して締まり具合をそろえ、後の沈下でくぼみができないようにする。

仕上げ面の高さを周りの園路や縁石に合わせ、張った芝の面が周りとすり付くようにする。

(イ) 床土の整備に必要な整地作業の内容 2 模範解答

雨水が滞らないよう水勾配を付け、土塊を砕いてレーキでかき均し、不陸を整正する。

39 字
別解

床土を設計図書に示す深さまで耕し、ごみ・がれき・石や雑草の根を取り除く。

整地の後にローラーで軽く転圧して締まり具合をそろえ、後の沈下でくぼみができないようにする。

仕上げ面の高さを周りの園路や縁石に合わせ、張った芝の面が周りとすり付くようにする。

(ロ) 目地張りの切芝の並べ方(図示の内容を文で) 模範解答

切芝は36cmを横にして4cm(1マス)の目地で横に3枚並べ、2列目は1列目の上に4cmの横目地をあけて3枚並べる。横目地は通し、縦目地は半枚分(5マス)ずらして芋目地にしない。

89 字
別解

横36cm×縦28cmの切芝を横向きに4cmの目地で3枚ずつ2列に並べる。2列目は既にある切芝の列の上側に置き、半枚分(20cm)横にずらして、縦目地が上下で通らないようにする。

要点(書けていたものにチェック)(イ) 床土の整備に必要な整地作業の内容 1(イ) 床土の整備に必要な整地作業の内容 2(ロ) 目地張りの切芝の並べ方(図示の内容を文で)
要点の 6 割以上で「正解」扱いにします。

模範解答・別解は当サイトが作成したものです(主催者は記述式の解答を公表していません)。

解き方

  1. (イ) 公園緑地工事共通仕様書(令和元年8月) 2-3-6 1 は、地被類の植付けは下地を耕し、生育に支障となるごみ・がれき・雑草を除去した後、水勾配をつけ、不陸整正を行うとしている。同 2(2) は、芝の張付けに先立って設計図書に示す深さに耕し、表土をかき均し、ごみ・がれき・雑草を除去した後、良質土を敷き均して不陸整正を行うとしている。条件では施工箇所が植栽土として良好と確認されており、土壌改良材の使用と良質土による客土は除外されているので、耕うん・雑物の除去・水勾配・不陸整正(かき均し)・軽い転圧などを書く。
  2. 耕した土は柔らかく、そのままでは後で沈んでくぼみができ、水がたまって芝が傷む。ローラーなどで軽く転圧して締まり具合をそろえる(強く締め固めると透水性が悪くなるので軽くする)。
  3. (ロ) 目地張りは、切芝の間に一定の幅の目地をあけて張る方法で、平坦地に用いる。公共建築工事標準仕様書(建築工事編)平成31年版・令和7年版 23.4.3(2) は、目地張り(平地の場合)は横目地を通し、縦目地は芋目地にならないようにするとしている。縦目地が上下の列で一直線に通る(芋目地)と、目地に沿って芝が切れやすく、ほふく茎による目地のふさがりも偏る。
  4. 方眼で考える。切芝1枚は9マス×7マス、目地は1マスなので、横に3枚並べると 9×3+1×2=29マス、2列では縦 7×2+1=15マスになる。すでに描かれた切芝の上には10マス、下には2マスの余白しかないので、2列目は上側に1マスの目地をあけて置く。芋目地にならなければよいが、一般に縦目地は半枚分ずらし、切芝の横36cm+目地4cmの半分の20cm(5マス)とすると、上下の列の縦目地が互い違いになる。方眼は横43マスで、すでにある切芝の左右に17マスずつあるので、1列目(29マス)と5マスずらした2列目のどちらも方眼に収まり、切芝を切らずに描ける。
引っかけ:(イ)は土壌改良材と客土が除外されている。(ロ)は縦目地を上下でそろえる「芋目地」にしない。切芝は切断できないので、両端をそろえるために半端な切芝を描かない。

同じ論点の過去問

令和元年度の前後の問題

2級造園施工管理技士 第二次検定 過去問一覧(回別・論点別)

出典:一般財団法人 全国建設研修センターが実施した2級造園施工管理技士 第二次検定 令和元年度(2019年11月17日(日)実施) 問題2 設問(3)。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
