平成30年度 問題2 設問(3)論点:芝生・花壇重要度 B未着手

コウライシバの張芝後の養生方法

これは1級造園施工管理技士 第二次検定 平成30年度(2018年12月2日(日)実施) 問題2 設問(3)の問題です。論点は「芝生・花壇」(重要度B・解答の形は記述・穴埋め)。採点すると、解き方 3 手順・引っかけの指摘が読めます。

(3) 地被類植栽工において、コウライシバの張芝後(芝を植え付け、目土かけやローラかけを行った後)の養生方法を具体的に2つ記述しなさい。

【問題2】下図に示す公園における造園工事に関する以下の設問(1)〜(4)について答えなさい。

注)表中の*の欄に入る語句は、出題の趣旨から記入していない。

〔工事に係る条件〕

・本工事は、一部供用を開始している地区公園において、左記の工事数量表に基づき施工するものである。

・本公園の位置は関東地方である。

・植栽基盤工は、クスノキ、サトザクラ、ケヤキ、ビヨウヤナギを植栽する区域で行う。

・移植するケヤキは、供用区域内に植栽されているもの(図に位置は記載していない)を掘り取り、約200m運搬して植え付けるものである。

・工事区域と供用区域との境界には、立入防止用の柵が既に設置されている。

・工期は、10月1日から翌年3月20日までとする。

(ただし、施肥及び芝串(目串)に関する内容は除く。)

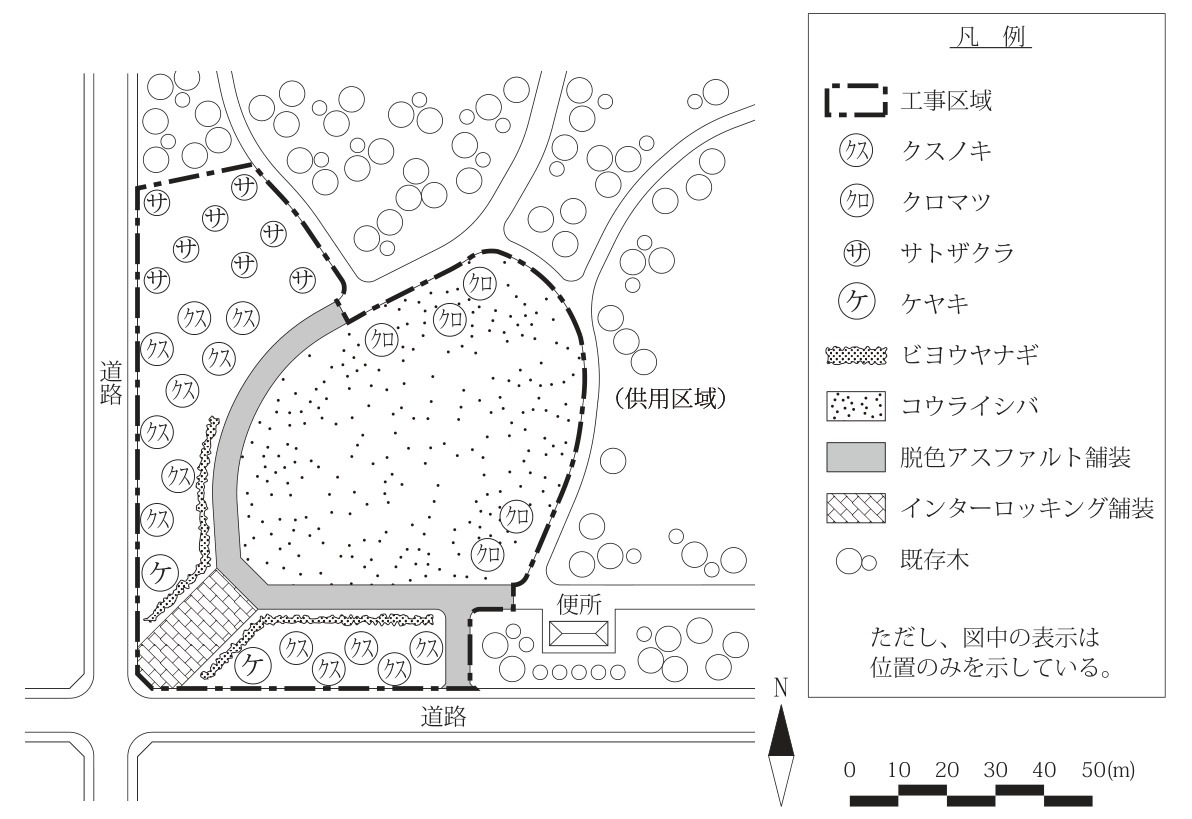

〔図面〕公園における造園工事の平面図(縮尺バー0〜50m、方位記号のNは上を向く)。図の左に縦方向の道路、下に横方向の道路があり、工事区域(一点鎖線)はその角に面する。工事区域の上側と右側は既存木(白丸)が並ぶ供用区域で、右下に便所がある(工事区域外)。工事区域の中央はコウライシバ(点々)の広い区域で、その中にクロマツ(クロ)5本(上部に3本、右下に2本)がある。コウライシバの区域の左側と下側を、脱色アスファルト舗装(灰色)の園路がL字形に囲み、下の道路へ通じる。左下の角(道路の交差部側)はインターロッキング舗装(斜め格子)の広場。園路の外側(左側の道路沿いと下側の道路沿い)は植栽地で、左上にサトザクラ(サ)8本、左側の道路沿いにクスノキ(クス)8本とケヤキ(ケ)1本、下側の道路沿いにクスノキ5本とケヤキ1本がある(クスノキは計13本、ケヤキは計2本)。園路沿いの植栽地の縁にビヨウヤナギ(細長い帯状の模様)が植えられる。凡例:一点鎖線=工事区域、クス=クスノキ、クロ=クロマツ、サ=サトザクラ、ケ=ケヤキ、帯状の模様=ビヨウヤナギ、点々=コウライシバ、灰色=脱色アスファルト舗装、斜め格子=インターロッキング舗装、白丸=既存木。ただし、図中の表示は位置のみを示している。
〔工事数量表〕
工種種別細別規格単位数量備考
植栽基盤工土層改良工**m²3,000*
植栽基盤工土性改良工**m²3,000*
植栽工高木植栽工クスノキH(m) 5.0、C(m) 0.7、W(m) 1.8本13八ツ掛支柱(丸太三本)
植栽工高木植栽工クロマツH(m) 3.5、C(m) 0.25、W(m) 1.8本5二脚鳥居型支柱(添え木無)
植栽工高木植栽工サトザクラH(m) 3.5、C(m) 0.15、W(m) 1.0本8八ツ掛支柱(竹三本)
植栽工中低木植栽工ビヨウヤナギH(m) 0.4、C(m) ―、W(m) 0.3株300
植栽工地被類植栽工コウライシバ36cm×28cm×10枚m²3,800目地張り(目土あり)
移植工高木移植工ケヤキH(m) 7.0、C(m) 0.6、W(m) 4.0本2八ツ掛支柱(丸太三本)
園路広場整備工アスファルト系園路工脱色アスファルト舗装―m²700
園路広場整備工コンクリート系園路工インターロッキング舗装―m²300

解答欄

0 / 60 字
0 / 60 字

本試験は解答用紙の枠に手書きです。書き終えたら「採点する」で模範解答と要点を表示し、書けていた要点にチェックを入れて記録します。

字数は本試験の解答欄に入るおおよその量です。「〜する」「〜を行う」の形で、具体的な数値や方法まで書くと要点が入りやすくなります。

正解

張芝後の養生方法 1 模範解答

張芝の直後に、芝と床土が十分湿るまでたっぷり散水し、活着するまでは表土が乾かないよう適宜灌水する。

49 字
別解

雨で目土が流れたり沈下したりした箇所は目土を補充し、目地のくぼみや不陸を直して芝の根の乾燥を防ぐ。

活着するまで張芝した区域をロープ柵で囲い、作業員や車両を立ち入らせず、踏圧で芝がずれたり傷んだりしないようにする。

冬の寒風による乾燥や霜柱による浮き上がりを防ぐため、むしろや寒冷紗で覆い、浮いた芝は押さえて床土に密着させる。

芝の間に生えた雑草は、根が張る前に早めに抜き取り、芝の生育を妨げないようにする。

張芝後の養生方法 2 模範解答

雨で目土が流れたり沈下したりした箇所は目土を補充し、目地のくぼみや不陸を直して芝の根の乾燥を防ぐ。

49 字
別解

張芝の直後に、芝と床土が十分湿るまでたっぷり散水し、活着するまでは表土が乾かないよう適宜灌水する。

活着するまで張芝した区域をロープ柵で囲い、作業員や車両を立ち入らせず、踏圧で芝がずれたり傷んだりしないようにする。

冬の寒風による乾燥や霜柱による浮き上がりを防ぐため、むしろや寒冷紗で覆い、浮いた芝は押さえて床土に密着させる。

芝の間に生えた雑草は、根が張る前に早めに抜き取り、芝の生育を妨げないようにする。

要点(書けていたものにチェック)張芝後の養生方法 1張芝後の養生方法 2
要点の 6 割以上で「正解」扱いにします。

模範解答・別解は当サイトが作成したものです(主催者は記述式の解答を公表していません)。

解き方

  1. 公園緑地工事共通仕様書(平成30年4月) 第2章2-3-6 2は、芝の張り付けに先立って耕し、良質土を敷き均して不陸整正を行う((2))、平坦地は切り芝を並べて目土を入れた後に転圧する((3))、目土は目地のくぼんだところにかき入れて締め固める((5))とし、同3は、芝張り付け完了後から引渡しまでの間、適切な管理を行うとしている。
  2. 張芝後の養生は、活着まで乾燥させない灌水、目土が流れたり沈んだりした箇所への目土の補充と不陸の修正、踏圧を防ぐ立入の制限(ロープ柵など)、雑草の抜取りなど。本工事の工期は10月1日〜翌年3月20日で、冬を越す張芝では、寒風による乾燥や霜柱による芝の浮き上がりへの対策も考える。
  3. 施肥と芝串(目串)は除かれている。本工事のコウライシバは36cm×28cm×10枚の切り芝を目地張り(目土あり)とする。
引っかけ:施肥と目串による固定は除外されている。「ローラで転圧する」「目土をかける」は張芝の作業そのもの(設問では済んでいる)なので、その後の養生(灌水・目土の補充・立入の制限など)を書く。

同じ論点の過去問

平成30年度の前後の問題

1級造園施工管理技士 第二次検定 過去問一覧(回別・論点別)

出典:一般財団法人 全国建設研修センターが実施した1級造園施工管理技士 第二次検定 平成30年度(2018年12月2日(日)実施) 問題2 設問(3)。問題文は本試験の問題にもとづいています。解答・解説・論点の整理は資格試験対策.netの独自コンテンツです。最終更新 。この問題の誤りを報告する
